案例4【背景资料】
A公司承接某办公楼通风与空调工程,该项目冷源采用螺杆式冷水机组,办公区域采用风机盘管加新风系统,会议室及公共大厅采用变风量(VAV)空调系统。
开工前,项目技术负责人组织召开安全技术交底会议,结合施工现场示意图(见图4)重点说明本项目施工过程中可能出现的违反安全规定的行为。
某厂家供应的一批风机盘管(200台)进场时,A公司随机抽取2台送检,复验参数包括:功率,供冷量,供热量和风量,监理单位审核复验报告后,指出此次抽样复验不符合规范要求,责令整改,风机盘管重新复验后通过验收。
阀门安装前A公司完成阀门试验并提交记录至监理工程师审核,经审核发现缺失主干管闸阀试验记录,被要求补充完善,A公司随即补检闸阀并重新提交试验记录。

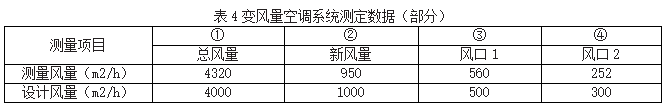

通风与空调系统安装完成后,A公司委托具有调试资质的B公司进行系统试运行与调试。变风量空调系统调试的测定数据见表4,经调整风阀开度,系统风量达到规范要求。
在竣工档案编制阶段,A公司借助AI技术辅助资料分类归档及合规性检查;发现一份竣工图章签字中不完整(仅有编制人,审核人,现场监理签字),A公司立即整改。针对应用AI技术可能存在的信息泄漏风险,A公司实施信息安全管理措施,设立信息安全岗位,明确职责分工,实施信息安全教育,确保信息安全状态。


【问题】
1.指出图4中存在的施工安全隐患。
2.A公司重新复验时,应抽取多少台风机盘管送检?还应复检哪些参数?
3.补检的闸阀应做哪些试验?并说明试验的压力值?
4.计算表4中的测量风量与设计风量的偏差(%)。哪几项测定数据不符合规范要求?说明理由。
5.竣工图章还缺少哪些人员的签字?信息安全管理措施还应包括哪些?
查看答案
参考答案:
1.(1)人员A未正确使用安全带,安全带卡扣未与可靠的防坠落设施连接。应高挂低用。
(2)移动式脚手架高度2.5米,可能未按要求设置护栏或护栏高度不足(未满足不低于1.2米的要求)。
(3)人员A在脚手架上作业,脚手架的脚手板可能存在铺设不严密、不牢固的情况。
(4)人员B使用打磨机时未佩戴防护眼镜,缺乏眼部防护。
(5)人员B未佩戴安全帽(或安全帽佩戴不规范)。
(6)风管吊装时,未设置牵引绳,可能导致风管摆动失控。
(7)风管吊装的吊点设置可能不合理,未进行受力验算,存在坠落风险。
(8)人员C在管道井附近作业,管道井洞口可能未设置防护栏杆或盖板,缺乏临边防护。
(9)施工现场未设置明显的安全警示标识,如“高空作业危险”“注意安全”等标识缺失。
(10)移动式脚手架可能未进行稳定性验算,缺少扫地杆、斜撑等构造措施,存在倾倒风险。
(11)打磨机的电源线可能存在乱拉乱接、绝缘破损的情况,易引|发触电事故。
(12)人员A作业时未配备工具袋,工具可能坠落伤人。
(13)人员B戴手套作业存在机械伤害的风险。
2.(1)200×2%=4台。
(2)还应复验水阻力、噪声。
3.(1)壳体强度和阀瓣密封性能试验。
(2)壳体强度试验压力应为常温条件下公称压力的1.5倍,持续时间不应少于5min,阀门的壳体、填料应无渗漏。严密性试验压力应为公称压力的1.1倍,在试验持续的时间内应保持压力不变,阀门压力试验持续时间与允许泄漏量应符合要求。
4.(1)总风量偏差=(4320-4000)/4000×100%=8%
新风量=(950-1000)/1000×100%=-5%
风口1=(560-500)/500×100%=12%
风口2=(252-300)/300=-16%
新风量,风口2测定数据不符合要求,
理由:根据相关规范:系统总风量调试结果与设计风量的允许偏差为-5%~+10%,变风量空调系统新风量与设计新风量的允许偏差为0~+10%,各风口的风量与设计风量的允许偏差不应大于15%。
5.(1)还缺少技术负责人、总监理工程师签字。
(2)规范信息安全行为;采用先进的安全技术,确保信息安全状态。
