案例1【背景资料】:某施工单位承接了一工业工程,主要内容包括设备基础、钢架基础、设备钢架制作安装、工艺设备、工艺管道、电气和仪表设备安装等。开工前施工单位按照合同约定向建设单位提交了施工进度计划(如下图)。施工单位在组织土方、开挖余土外运时,开挖现场厂外临时堆土及运输道路上经常是尘土飞扬,运送土方的汽车也存在漏土现象。在使用250t履带吊进行设备吊装作业时,车身突然发生倾斜。经检查发现履带吊的右侧腹带前部的地面出现了下陷,施工单位立即组织人员进行了妥善处理。在蒸汽主管道上安装流量取源部件时,施工单位发现图纸所示XXX安装位置的直管段不符合设计要求,立即通知了监理,最终安装工作顺利进行。【问题】1.用节点代号表示施工进度计划的关键线路。该施工进度计划的总工期是多少?
发布时间:2025年11月26日 15:54 中迅网校 阅读量:50

案例1【背景资料】:

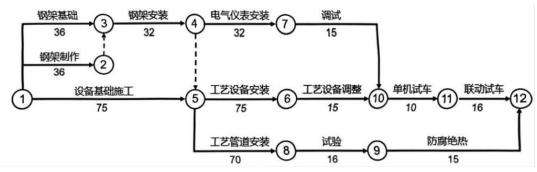

某施工单位承接了一工业工程,主要内容包括设备基础、钢架基础、设备钢架制作安装、工艺设备、工艺管道、电气和仪表设备安装等。开工前施工单位按照合同约定向建设单位提交了施工进度计划(如下图)。

施工单位在组织土方、开挖余土外运时,开挖现场厂外临时堆土及运输道路上经常是尘土飞扬,运送土方的汽车也存在漏土现象。
在使用250t履带吊进行设备吊装作业时,车身突然发生倾斜。经检查发现履带吊的右侧腹带前部的地面出现了下陷,施工单位立即组织人员进行了妥善处理。
在蒸汽主管道上安装流量取源部件时,施工单位发现图纸所示XXX安装位置的直管段不符合设计要求,立即通知了监理,最终安装工作顺利进行。
【问题】
1.用节点代号表示施工进度计划的关键线路。该施工进度计划的总工期是多少?

查看答案

分享到:

上一题:在确定各项工程的开竣工时间和相互搭接协调关系时,应考虑的因素有()。 下一题:案例2【背景资料】:某安装公司承接一高层建筑外墙亮化(泛光照明)工程。建筑高度为180m,有3个透空段,建筑结构已完工,外幕墙正在施工;建筑泛光照明工程由LED点源灯、LED投光灯、控制模块、配电箱、电缆、线槽和镀锌电线管组成。施工图纸标明:点源灯安装在外幕墙上,投光灯安装在透空段平台上,配电箱和控制模块安装在室内,灯具电缆需穿过幕墙接到点源灯,进入点源灯的电缆采用柔性导管保护。安装公司项目部进场后,依据合同、施工图、有关规范和幕墙施工进度计划等编制了泛光照明工程施工方案、施工进度计划(表1中细实线)和劳动力计划(表2)。方案中LED点源灯的安装选用吊篮施工,按进度计划租赁4台吊篮。因工程变化,建筑幕墙到4月底才能完工,安装公司调整了LED点源灯和LED投光灯的作业进度计划(表1粗实线)和劳动力计划,作业人员增加到24人,增加2台吊篮作业,同时进行了施工技术和施工安全的交底。施工中质量检查,存在以下问题。问题1:透空段平台上安装LED投光灯接线盒使用室内接线盒,接到灯具的金属柔性导管长度有2m以上,并将金属柔性导管作为投光灯的接地导体。问题2:外幕墙上的点源灯的金属柔性导管穿越外幕墙时没有做防水处理,灯具与金属柔性导管的连接用胶布粘贴,并且个别电缆保护层内的导线有外露现象。经过整改,质量问题得到解决。【问题】1.调整劳动力计划后的4、5、6月分别有多少作业人员?
相关试题
重要提醒
检测到您的账号已在其他设备登录,
请重新登录
退出登录重新登录
