海洋环境下,引起混凝土内钢筋锈蚀的主要因素是()。
发布时间:2020年05月17日 10:28
中迅网校
阅读量:1143
海洋环境下,引起混凝土内钢筋锈蚀的主要因素是()。
A
硫酸盐
B
氯盐
C
反复冻融
D
混凝土硬化
查看答案
参考答案:
B
参考解析:
8版教材P15

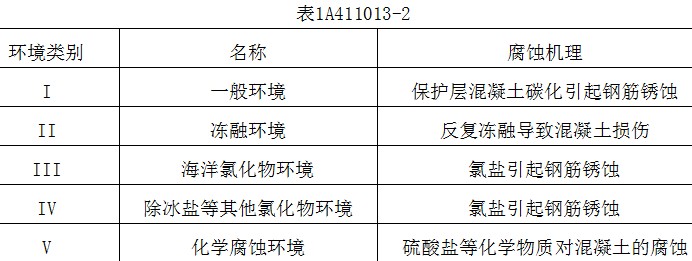

海洋氯化物环境,氯盐引起钢筋锈蚀,硫酸盐腐蚀混凝土,(见表1B412013-2)
分享到:
上一题:一新建工程,地下二层,地上二十层,高度70m建筑面积40000m²,标准层平面为40m×40m。项目部根据施工条件和需求,按照施工机械设备选择的经济性等原则,采用单位工程量成本比较法选择确定了塔吊型号。施工总承包单位根据项目部制定的安全技术措施、安全评价等安全管理内容提取了项目安全生产费用。施工中,项目部技术负责人组织编写了项目检测试验计划,内容包括试验项目名称、计划试验时间等,报项目经理审批同意后实施。项目部在“X工程施工组织设计”中制定了临边作业、攀登与悬空作业等高处作业项目安全技术措施。在“绿色施工专项方案”的节能与能源利用中,分别设定了生产等用电项的控制指标,规定了包括分区计量等定期管理要求,制定了指标控制预防与纠正措施。在一次塔吊起吊荷载达到其额定起重星95%的起吊作业中,安全人员让操作人员先将重物吊起离地面15cm然后对重物的平稳性,设备和绑扎等各项内容进行了检查,确认安全后同意其继续起吊作业。在建工程施工防火技术方案”中,对已完成结构施工楼层的消防设施平面布置设计见图5。图中立管设计参数为消防用水量15L/s水流速ⅰ=1.5m/S;消防箱包括消防水枪、水带与软管。监理工程师按照《建筑工程施工现场消防安全技术规范》GB50720-2011)提出了整改要求。【问题】:1.施工机械设备选择的原则和方法分别还有哪些?当塔吊起重荷载达到额定起重量90%以上对起重设备和重物的检查项目有哪些?2.安全生产费用还应包括哪些内容?需要在施工组织设计中制定安全技术措施的高处作业项还有哪些?3.指出项目检测试验计划管理中的不妥之处,并说明理由。施工检测试验计划内容还有哪些?4.节能与能源利用管理中,应分别对哪些用电项设定控制指标?对控制指标定期管理的内容有哪些?5.指出图5中的不妥之处,并说明理由。
下一题:砌筑砂浆强度等级不包括()。
相关试题
更多...
建筑工程中常用的软木材有( )。
已有983人浏览
水泥粉煤灰碎石桩(CFG柱)的成桩工艺有( )。
已有1006人浏览
建筑设计应符合的原则要求有()。
已有869人浏览
根据控制室内环境的不同要求,属于I类民用建筑工程的有( )。【2020真题,修】
已有1066人浏览
装修用不锈钢板按反光率可分为()。
已有1291人浏览
下列质量问题常见成因中,属于管理事故成因的是()。
已有1252人浏览
【案例题3】某新建住宅楼工程,建筑面积25000m2,装配式钢筋混凝土结构。建设单位编制了招标工程量清单等招标文件,其中部分条款内容为:本工程实行施工总承包模式,承包范围为土建、电气等全部工程内容,质量标准为合格,开工前业主向承包商支付合同工程造价的25%作为预付备料款;保修金为总价的3%。经公开招投标,某施工总承包单位以12500万元中标。其中:工地总成本9200万元,公司管理费按10%计,利润按5%计,暂列金额1000万元。主要材料及构配件金额占合同额70%。双方签订了工程施工总承包合同。项目经理部按照包括统一管理、资金集中等内容的资金管理原则,编制年、季、月度资金收支计划,认真做好项目资金管理工作。施工单位按照建设单位要求,通过专家论证,采用了一种新型预制钢筋混凝土剪力墙结构体系,致使实际工地总成本增加到9500万元。施工单位在工程结算时,对增加费用进行了索赔。项目经理部按照优先选择单位工程量使用成本费用(包括可变费用和固定费用,如大修理费、小修理费等)较低的原则,施工塔吊供应渠道选择企业自有设备调配。项目检验试验由建设单位委托具有资质的检测机构负责,施工单位支付了相关费用,并向建设单位提出以下索赔事项:(1)现场自建试验室费用超预算费用3.5万;(2)新型钢筋混凝土预制剪力墙结构验证试验费25万元;(3)新型钢筋混凝土剪力墙预制构件抽样检测费用12万元(4)预制钢筋混凝土剪力墙板破坏性试验费用8万元;(5)施工企业采购的钢筋连接套筒抽检不合格而增加的检测费用1.5万元。【问题】1.施工总承包通常包括哪些工程内容?(如土建、电气)2.该工程预付备料款和起扣点分别是多少万元?(精确到小数点后两位)3.项目资金管理原则有哪些内容?4.施工单位工地总或本增加,用总费用法分步计算索赔值是多少万元?(精确到小数点后两位)5.项目施工机械设备的供应渠道有哪些?机械设备使用成本费用中固定费用有哪些?6.分别判断检测试验索赔事项的各项费用是否成立?(如1万元成立)
已有2031人浏览
案例2【背景资料】某学校学术交流中心工程,地下 2 层,地上 5 层,钢框架-钢筋混凝土剪力墙结构,总建筑面积 1.6 万平方米。项目部制订的工程施工进度网络计划见图 2。施工中发生了以下事件:①工作 C 使用的主要材料进场复验不合格,在监理工程师见证下退场并重新订货,致使其计划作业时间延长 2 个月;②因特殊施工设备工作计划改变,要求工作 C 与工作 F 先后依次施工。项目部根据事件①、②影响结果,采用关键工作调整、资源调整、改变工作间逻辑关系等方法对进度网络计划进行了调整。按照管理规定形成了不合格材料退场记录,内容包括:材料型号、规格和退场照片等,监理工程师等予以签字确认。项目技术部依据《危险性较大分部分项工程专项方案编制指南》(建办质 48 号)编制的深基坑工程专项施工方案中,从组织保障、技术和监测监控三方面制订了施工保证措施,其中技术措施包括:文明施工保证措施、环境保护措施等。工程装修阶段施工平面布置中选用施工升降机作为垂直运输设备,其布置方案设计时考虑了地基平整度、周边排水、周边防护围栏等因素。为保证学术报告厅建筑声环境使用功能,依据《建筑环境通用规范》GB55016 规定,对工程采取了隔声、消声等减少噪声干扰措施。建筑声学工程竣工验收前,对主要功能房间的室内噪声级等声学检测项目进行了竣工声学检测。【问题】1.分别答出图 2(调整前)的关键线路(表达为:A-B-C)和总工期。答出因事件①、②调整后进度计划总工期。调整进度计划的方法还有哪些?2.不合格材料退场记录的内容还有哪些?还需哪些单位的人员签字确认?3.深基坑工程专项施工方案中技术保证措施还有哪些内容?4.布置施工升降机时应考虑的因素还有哪些?5.建筑声环境减少噪声干扰的措施还有哪些?竣工声学检测的项目还有哪些?
已有778人浏览
混凝土施工缝留置位置正确的有( )。
已有1001人浏览
【案例题5】某建筑地下2层,地上18层。框架结构。地下建筑面积 0.4 万㎡,地上建筑面积2.1万㎡。某施工单位中标后,由赵佑项目经理组织施工。施工至 5 层时,公司安全部叶军带队对项目进行了定期安全检查。检查过程依据标准 JGJ59 的相关内容进行,项目安全总监也全程参加,检测结果如表5-1。公司安全部门在年初的安全检查规划中按照相关要求明确了对项目安全检查的主要形式,包括定期安全检查,开工,复工安全检查,季节性安全检查等。确保项目施工过程中全覆盖。进入夏季后,公司项目管理部对该项目工人宿舍和食堂进行了检查,个别宿舍内床铺均为2层,住有18人,设置有生活用品专用柜,窗户为封闭式窗户,防止他人进入,通道宽度为0.8米,食堂办理了卫生许可证,3名炊事人员均有健康证,上岗符合个人卫生相关规定。检查后项目管理部对工人宿舍的不足提出了整改要求,并限期达标。工程竣工后,根据合同要求相关部门对该工程进行绿色建筑评价,评价指标中“生活便利”该分值低,施工单位将评分项“出行无障碍”等4项指标进行了逐一分析以便得到改善,评价分值如下表 5-2。【问题】1.写出表 5-1 中 A-F 所对应内容(如 A:*万㎡),施工安全评定结论分几个等级,评价依据有哪些?2.建筑工程施工安全检查还有哪些形式?3.指出工人宿舍管理的不妥之处并改正。在炊事员上岗期间,从个人卫生角度还有哪些具体管理?4.列式计算该工程绿色建筑总得分 Q,该建筑属于哪个等级,还有哪些等级?“生活便利”评分还有什么指标?
已有2203人浏览
热门资讯
· 2026年一级建造师考试「考试时间」
· 2026年一级建造师考试「各地领取时间」
· 2026年一级建造师考试「证书领取方式」
· 2026年一级建造师考试「成绩管理」
· 2026年一级建造师考试「合格标准」
· 2026年一级建造师考试「题型题量」
· 2026年一级建造师考试「查分入口」
· 2026年一级建造师「考试科目」
· 2026年一级建造师考试「准考证打印时间」
· 2026年一级建造师考试「报考条件」
微信服务号
微信扫码关注获取福利
热门新闻
考试资讯
报名通知
直播提醒
重要提醒
检测到您的账号已在其他设备登录,
请重新登录
退出登录
重新登录
