背景资料:
某施工单位承建了一座高架桥,该桥上部结构为30m跨径的预应力小箱梁结构,共120片预制箱梁。

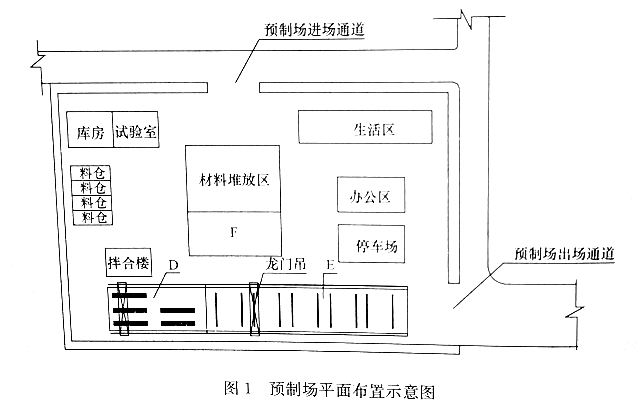

施工合同签订后,施工单位根据构件预制场的布设要求,立即进行了箱梁预制场的选址和规划,并编制了《梁场布置方案》,在报经企业技术负责人审批后实施。方案要求在粱板预制完成后,移梁前应对梁板啧涂统一标识,包括预制时间、梁体编号等内容,预制场平面布置示意图如下图所示。

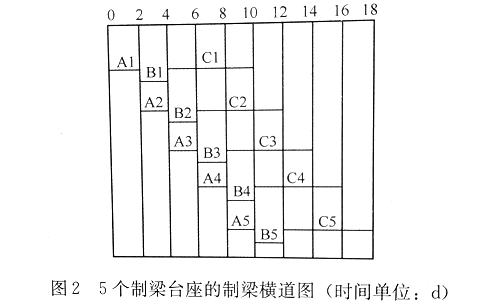

预制场设5个制梁台座(编号1~5),采用一套外模、两套内模。每片梁的生产周期为10天,其中A工序(钢筋工程)为2天,B工序(模板安装、混凝土浇筑、模板拆除)为2天,C工序(混凝土养生、预应力张拉与移梁)为6天。5个制梁台座的制梁横道图如下图所示。
问题:
1.《梁场布置方案》的审批方式是否正确?如不正确,请改正。
2.预制场平面布置示意图中的D、E、F区的名称各是什么?
3.梁板上还应喷涂什么标识?拌和楼旁需要悬挂的标识、标牌有哪些?
4.计算120片梁板预制的最短流水施工工期。
