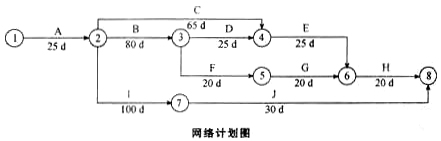

某市进行市政工程招标,招标范围限定为本省大型国有企业。甲公司为了中标,联合当地一家施工企业进行投标,并成立了两个投标文件编制小组,一个小组负责商务标编制,一个小组负责技术标编制。在投标的过程中,由于时间紧张,商务标编写组重点对造价影响较大的原材料、人工费进行了询价,直接采用招标文件给定的分部分项工程量清单进行投标报价;招标文件中的措施费项目只给了项目,没有工程数量,甲公司凭借以往的投标经验进行报价。招标文件要求本工程工期为180d,技术标编制小组编制了施工组织设计,对进度安排采用网络计划图来表示。如下图所示:最终形成的技术标包括:①工程概况及编制说明;②项目部组成及管理体系和各项保证措施和计划;③施工部署、进度计划和施工方法选择;④各种资源需求计划;⑤关键分项工程和危险性较大工程的施工专项方案。问题1.建设单位对投标单位的限定是否合法?说明理由。2.商务标编制存在不妥当之处,请予以改正。3.技术标编写组绘出的网络计划图工期为多少?给出关键线路,并说明工期是否满足招标文件要求?4.最终的技术标还应补充哪些内容?
发布时间:2020年05月13日 16:32 中迅网校 阅读量:943

某市进行市政工程招标,招标范围限定为本省大型国有企业。甲公司为了中标,联合当地一家施工企业进行投标,并成立了两个投标文件编制小组,一个小组负责商务标编制,一个小组负责技术标编制。在投标的过程中,由于时间紧张,商务标编写组重点对造价影响较大的原材料、人工费进行了询价,直接采用招标文件给定的分部分项工程量清单进行投标报价;招标文件中的措施费项目只给了项目,没有工程数量,甲公司凭借以往的投标经验进行报价。招标文件要求本工程工期为180d,技术标编制小组编制了施工组织设计,对进度安排采用网络计划图来表示。如下图所示:最终形成的技术标包括:①工程概况及编制说明;②项目部组成及管理体系和各项保证措施和计划;③施工部署、进度计划和施工方法选择;④各种资源需求计划;⑤关键分项工程和危险性较大工程的施工专项方案。问题1.建设单位对投标单位的限定是否合法?说明理由。2.商务标编制存在不妥当之处,请予以改正。3.技术标编写组绘出的网络计划图工期为多少?给出关键线路,并说明工期是否满足招标文件要求?4.最终的技术标还应补充哪些内容?

查看答案

分享到:

上一题:某城市桥梁工程,上部结构为预应力混凝土连续梁,基础为直径1200mm钻孔灌注桩,桩基地质结构为中风化岩,设计规定钻孔灌注桩应该深入中风化岩层以下3m。A公司投标该工程。投标时钢筋价格为4500元/t,合同约定市场价在投标价上下浮动10%内不予调整;上下浮动超过10%时,对超出部分按月进行调整。市场价以当地造价信息中心公布的价格为准。该公司现有的钻孔机械为回旋钻机、冲击钻机、长螺旋杆钻机各若干台提供本工程选用。施工过程中,发生如下事件。事件1:施工准备工作完成后,经验收合格开始钻孔,钻进成孔时,直接钻进至桩底,钻进完成后请监理单位验收终孔。事件2:现浇混凝土箱梁支撑体系采用重型可调门式钢管支架,支架搭设完成后安装箱梁桥面。验收时发现梁模板高程设置的预拱度存在少量偏差,因此要求整改事件3:工程结束时,经统计钢材用量和信息价见下表:问题1.就公司现有桩基成孔设备进行比选,并根据钻机适用性说明理由。2.事件1中,钻进成孔时直接钻到桩底的做法是否正确?如不正确,写出正确做法。3.重型可调门式支架中,除钢管支架外还有哪些配件?4.事件2中,在预拱度存在偏差的情况下,如何利用支架进行调整高程?5.根据合同约定,4~6月份钢筋能够调整多少差价?(具体计算每个月的差价额) 下一题:某燃气管道工程管沟敷设施工,管线全长3.5km,钢管公称直径+400的管道,管壁厚8mm,管道支架立柱为槽钢焊接,槽钢厚8mm,角板厚1omm。设计要求,焊缝厚度不得小于管道及连接件的最小值。总承包单位负责管道结构、固定支架及导向支架立柱的施工,热机安装分包给专业公司。总承包单位在固定支架施工时,对妨碍其施工的顶、底板的钢筋截断后浇筑混凝土。热机安装单位的6名焊工同时进行焊接作业,其中焊工甲和焊工乙一个组,二人均具有省质量技术监督局颁发的“特种作业设备人员证”,并进行了焊前培训和安全技术交底。焊工甲负责管道的点固焊、打底焊及固定支架的焊接,焊工乙负责管道的填充焊及盖面焊。热机安装单位质检人员根据焊工水平和焊接部位按比例要求选取焊口,进行射线探伤抽检,检查发现焊工甲和焊工乙合作焊接的焊缝有两处不合格。经一次返修后复检合格。对焊工甲负责施焊的固定支架角板连接焊缝厚度进行检查时,发现固定支架角板与挡板焊接处焊缝厚度最大为6mm,角板与管道焊接处焊缝厚度最大为7mm。问题1.总承包单位对顶、底板钢筋截断处理不妥,请给出正确做法。2.进入现场施焊的焊工甲、乙应具备哪些条件?3.质检人员选取抽检焊口有何不妥之处?请指出正确做法。4.根据背景资料,焊缝返修合格后,对焊工甲和焊工乙合作焊接的其余焊缝应该如何处理?请说明。5.指出背景资料中角板安装焊缝不符合要求之处,并说明理由。
重要提醒
检测到您的账号已在其他设备登录,
请重新登录
退出登录重新登录
