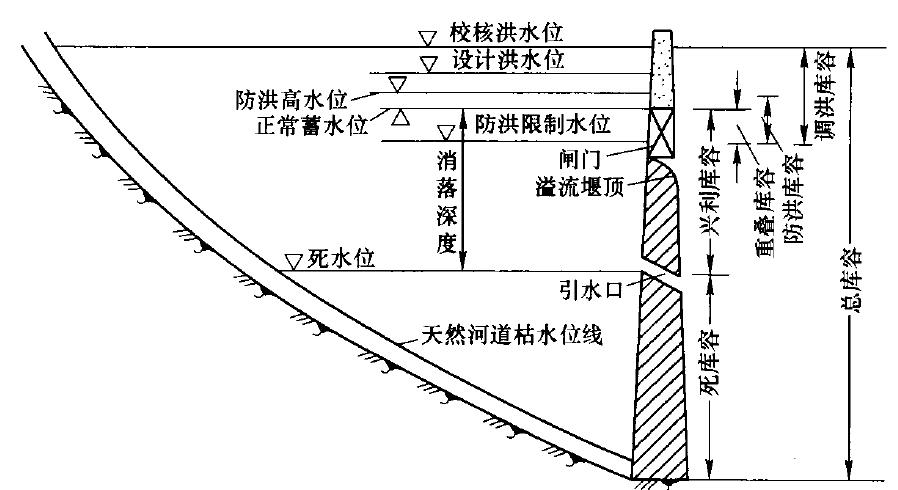

某水库特征水位如图所示,H代表()。
发布时间:2020年05月13日 15:20
中迅网校
阅读量:1663
某水库特征水位如图所示,H代表()。
A
防洪高水位
B
正常蓄水位
C
校核洪水位
D
设计洪水位
查看答案
参考答案:
B
参考解析:

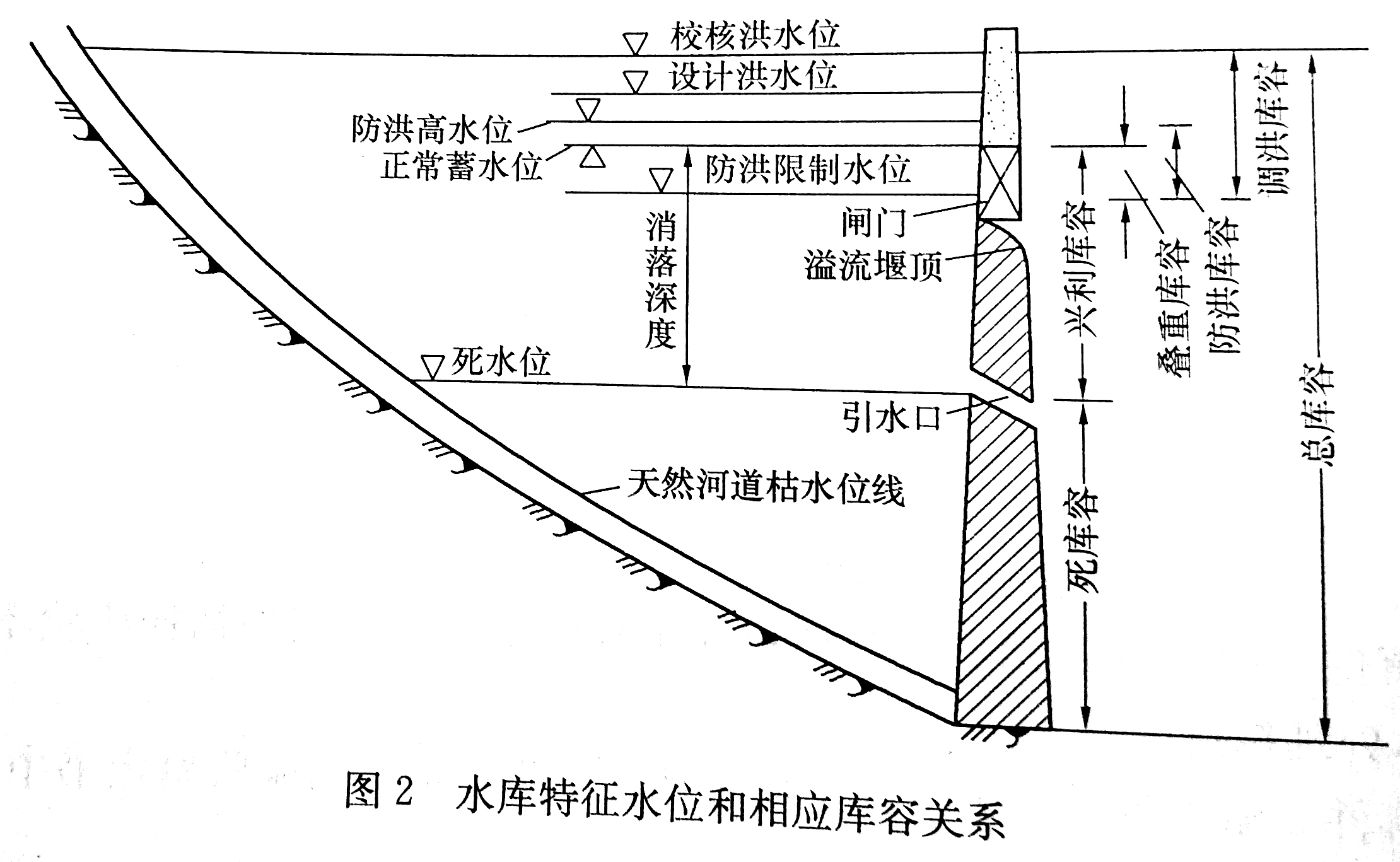

本题考核的是水库特征水位和相应库容。水库特征水位和相应库容关系如图所示。
分享到:
上一题:根据《水利水电工程施工通用安全技术规程》SL398-2007规定,工程建设单位应对从事有职业危害工作的人员定期进行职业体检,体检至少()。
下一题:下列用于水利工程施工的水泥,须按规定经过复试结果使用的有()。
相关试题
更多...
某堤防工程保护对象的防洪标准为50年一遇,该堤防工程的级别为()。
已有1555人浏览
关于安全防护的说法,错误的是()。
已有635人浏览
下流指标中,不属于施工导流围堰级别确定依据的是()。
已有1622人浏览
纳入水利PPP项目库的项目,其项目合作期不低于()年。
已有1399人浏览
某水库除险加固工程的主要内容有泄洪闸加固、灌溉涵洞拆除重建、大坝加固。工程所在地区的主汛期为6~8月份,泄洪闸加固和灌溉涵洞拆除重建分别安排在两个非汛期施工。施工导流标准为非汛期5年一遇,现有泄洪闸和灌溉涵洞均可满足非汛期导流要求。承包人依据《水利水电工程标准施工招标文件》(2009年版)与发包人签订了施工合同。合同约定:(1)签约合同价为2200万元,工期19个月(每月按30天计,下同),2011年10月1日开工。(2)开工前,发包人按签约合同价的10%向承包人支付工程预付款,工程预付款的扣回与还清按R=A(C-F1S)/(F2-F1)S计算,其中F1=20%,F2=90%。(3)从第一个月起,按工程进度款5%的比例扣留工程质量保证金。(4)控制性节点工期如表2-1所示:施工中发生以下事件:事件一:工程开工前,承包人按要求向监理人提交了开工报审表,并做好开工前的准备,工程如期开工。事件二:大坝加固项目计划于2011年10月1日开工,2012年9月30日完工。承包人对大坝加固项目进行了细化分解,并考虑施工现场资源配备和安全度汛要求等因素,编制了大坝加固项目各工作的逻辑关系表(如表2-2)。其中大坝安全度汛目标为,重建迎水面护坡、新建坝身混凝土防渗墙两项工作必须在2012年5月底前完成。根据表2-2,承包人绘制了大坝加固项目施工进度计划如图2所示。经检查发现图2有错误,监理人要求承包人根据表2-2对图2进行修订。事件三:F工作由于设计变更工程量增加12%,为此承包人分析对安全度汛和工期的影响,按监理人的变更意向书要求,提交了包括变更工作计划、措施等内容的实施方案。事件四:截至2013年1月底累计完成合同金额为1920万元,2013年2月份经监理人认可的已实施工程价款为98万元。问题:1.写出事件一中承包人提交的开工报审表主要内容。2.指出表2-1中控制性节点工期T的最迟时间,说明理由。3.根据事件二,说明大坝加固项目施工进度计划(图2)应修订的主要内容。4.根据事件三,分析在施工条件不变的情况下(假定匀速施工),变更事项对大坝安全度汛目标的影响。5.计算2013年2月份发包人应支付承包人的工程款(计算结果保留2位小数)。
已有2163人浏览
根据《水土保持法》《生产建设项目水土保持设施自主验收规程(试行)》,关于水土保持的说法,正确的有()。
已有1293人浏览
某泵站工程施工招标文件按照《水利水电工程标准施工招标文件》(2009年版)和《水利工程工程量清单计价规范》(《GB505012007》)编制。专用合同条款约定:泵站工程的管理用房列为暂估价项目,金额为1200万元。增值税税率为9%。投标人甲结合本工程特点和企业自身情况分析、讨论了施工投标不平衡报价的策略和利弊。其编制的投标文件部分内容如下。已标价的工程量清单中,钢筋制作与安装单价分析表(部分)见表4投标人乙中标承建该项目,合同总价19600万元。合同中约定:工程预付款按签约合同价的10%支付,开工前由发包人一次性付清:工程预付款按照公式,其中F1=20%,F2=80%;承包人缴纳的履约保证金兼具工程质量保证金功能,施工进度付款中不再扣留质量保证金。工程实施期间发生如下事件:事件一:施工过程中,发现实际地质情况与发包人提供的地质情况不同,经设计变更,新增了地基处理工程(合同工程量清单中无地基处理相关子目)。各参建方及时办理了变更手续。事件二:截至工程开工后的第10个月末,承包人累计完成合同金额14818万元,第11个月经项目法人和监理单位审核批准的合同金额为1450万元。事件三:项目法人主持了泵站首台机组启动验收,工程所在地区电力部门代表参加了验收委员会。泵站机组带额定负荷7天内累计运行了42小时,机组无故障停机次数3次。在机组启动试运行完成前,验收主持单位组织了技术预验收。【问题】 1.写出表4中A、B、C、D、E和F分别代表的名称或数字。(计算结果保留两位小数) 2.根据背景材料,写出投标人在投标阶段不平衡报价的常用策略及存在的弊端。 3.根据背景材料,管理用房暂估价项目如属于必须招标项目,其招标工作的组织方式有哪些? 4.写出事件一中变更工作的估价原则。 5.计算11月份的预付款以及实际工程款多少万元,计算结果保留两位小数。 6.根据《水利水电建设工程验收规程》(SL232008),指出事件三中的错误之处,说明理由。
已有1498人浏览
施工单位承包某中型泵站,建筑安装工程内容及工程量见表2,签订的施工合同部分内容如下:签约合同价1230万元;工程预付款按签约合同价的10%一次性支付,从第3个月起,按完成工程量的20%扣回,扣完为止;质量保证金按5%的比例在月进度款中扣留。开工前,项目部提交并经监理工程师审核批准的施工进度计划如图2-1。施工过程中,监理工程师把第90天及第120天的工程进度检查情况分别用进度前锋线记录在图2-1中。项目部技术人员对进度前锋线进行了分析,并从第四个月起对计划进行了调整,D工作的工程进度曲线见图2-2在机电设备安装期间,当地群众因征地补偿款未及时兑现,聚众到工地阻挠施工,并挖断施工进场道路,导致施工无法进行,监理单位未及时作出暂停施工指示。经当地政府协调,事情得到妥善解决。施工单位在暂停施工1个月后根据监理单位通知及时复工。问题:1.根据图2-1,分析C、E和F工作在第90天的进度情况(分别按“X工作超额或拖欠总工程量的X%,提前或拖延X天”表述);说明第90天的检查结果对总工期的影响。2.指出图2-2中D工作第120天的进度偏差和总赶工天数。3.计算第4个月的已实施工程的价款、预付款扣回、质量保证金扣留和实际工程款支付金额。4.针对背景资料中发生的暂停施工情况,根据《水利水电工程标准施工招标文件》(2009年版),承包人在暂停施工指示方面应履行哪些程序?
已有2135人浏览
根据《水利工程建设项目勘察(测)设计招标投标管理办法》(水总[2004]511号),招标人采用未中标人投标文件中的技术方案,若招标文件规定给予补偿的,招标人应在与中标人签订合同后()个工作日内予以补偿。
已有1712人浏览
土石坝渗流分析包括()。
已有1911人浏览
热门资讯
· 2026年一级建造师考试「考试时间」
· 2026年一级建造师考试「各地领取时间」
· 2026年一级建造师考试「证书领取方式」
· 2026年一级建造师考试「成绩管理」
· 2026年一级建造师考试「合格标准」
· 2026年一级建造师考试「题型题量」
· 2026年一级建造师考试「查分入口」
· 2026年一级建造师「考试科目」
· 2026年一级建造师考试「准考证打印时间」
· 2026年一级建造师考试「报考条件」
微信服务号
微信扫码关注获取福利
热门新闻
考试资讯
报名通知
直播提醒
重要提醒
检测到您的账号已在其他设备登录,
请重新登录
退出登录
重新登录
